Спор касался приёмки ремонта офиса: требовалось определить фактические объёмы и стоимость, проверить качество отделки и инженерных систем. Эксперты также оценивали соответствие работ сметам, проектной документации и строительным требованиям. Отдельно рассчитывалась стоимость исправления возможных недостатков и проверялось, относились ли предъявленные операции к дополнительным работам.

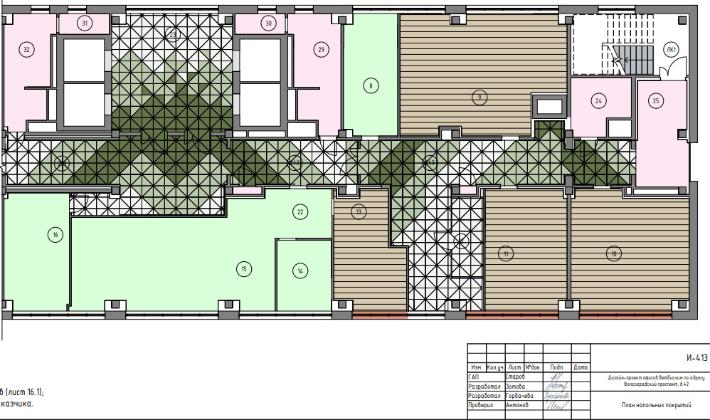

Производство организовали как комплексную строительно-техническую экспертизу, экспертизу сметной документации. В комиссии работали эксперты по промышленному и гражданскому строительству, инженерным коммуникациям и подготовке смет. Они выехали на объект коммерческой недвижимости в Москве и осмотрели офисные помещения площадью около 780 квадратных метров.
Эксперты разделили проверку ремонта офиса на несколько связанных операций:
- Визуально-инструментальный осмотр — оценка отделки и инженерных систем с контрольными обмерами, уровнем и комплектом визуального и измерительного контроля.
- Фотофиксация — привязка наблюдений и измерений к участкам полов, стен, потолков и оборудования.
- Документальное сопоставление — сравнение натурных данных с дизайн-проектом, сметами, журналами и исполнительными схемами.
- Сметный расчёт — определение стоимости возможных исправительных работ по измеренным объёмам и единичным расценкам.
Обмеры помещений эксперты выполняли по ГОСТ 26433.0-85 «Правила выполнения измерений, общие положения» и ГОСТ 26433.2-94 «Правила выполнения измерений параметров зданий и сооружений». Отделочные покрытия они сопоставляли с требованиями СП 71.13330.2017. Электромонтажные работы проверяли по СП 76.13330.2016. Так эксперты связывали каждый поставленный вопрос с измеряемым параметром, проектным решением или позицией сметы.
Для расчёта объёма выполненных работ эксперты сводили сведения из актов КС-2 и КС-3, исполнительных схем и журналов. Затем они сопоставляли позиции с договорным перечнем, сметами и натурной картиной. Возможные дополнительные операции рассматривали через их технологическую связь с предусмотренным ремонтом. Стоимость исправления рассчитывали по участкам отделки и элементам инженерных систем, к которым относились спорные объёмы.
